Điện khí LNG 2,3 tỷ USD chậm tiến độ, Quảng Trị sốt ruột hối thúc
Văn Tuân -
26/04/2025 09:15 (GMT+7)
(VNF) - Điện khí LNG 2 tỷ USD được Quảng Trị xác định đây là dự án động lực phát triển. Tuy nhiên, đến thời điểm này, dự án vẫn chưa đạt tiến độ so với kế hoạch đề ra theo cam kết giữa nhà đầu tư và tỉnh Quảng Trị.
Dự án điện khi LNG Hải Lăng giai đoạn 1 do Liên danh nhà đầu tư Tập đoàn T&T (Việt Nam) và Tổng công ty Năng lượng Hanwha - HEC, Tổng công ty Khí Hàn Quốc - KOGAS, Tổng công ty Điện lực Nam Hàn Quốc - KOSPO thực hiện. Dự án được khởi công vào tháng 1/2022.
Dự án được xây dựng trong khu phức hợp năng lượng của Khu kinh tế Đông Nam Quảng Trị với quy mô diện tích đất sử dụng khoảng 148 ha. Tổng mức đầu tư dự án gần 54.000 tỷ đồng (hơn 2,3 tỷ USD).

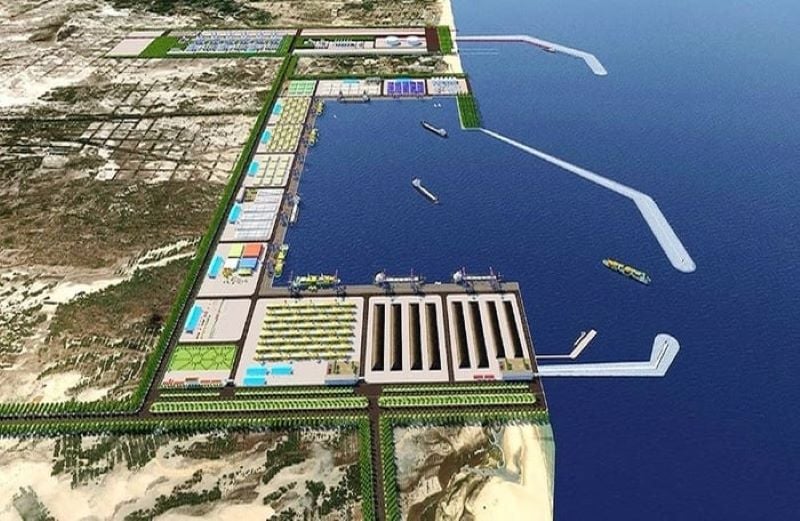

Phối cảnh dự án trung tâm điện khí LNG Hải Lăng trong khu phức hợp năng lượng tại KKT Đông Nam Quảng Trị.
Theo kế hoạch, Dự án sẽ xây dựng Trung tâm kho cảng LNG Hải Lăng (giai đoạn 1), tiếp nhận tàu chở LNG từ 170.000-226.000 m3, công suất tiếp nhận 1,5 triệu tấn LNG/năm và Trung tâm điện lực Hải Lăng (giai đoạn 1) có công suất phát điện 1.500 MW.
Dự án dự kiến sẽ bắt đầu thi công vào quý IV/2025 với thời gian xây dựng 48 tháng, dự kiến đến quý IV/2029 dự án sẽ vận hành thương mại.
Theo báo cáo của Ban Quản lý Khu kinh tế tỉnh, đến nay dự án đã hoàn thành các thủ tục về điều chỉnh cục bộ Quy hoạch chung và điều chỉnh cục bộ quy hoạch phân khu xây dựng Khu Kinh tế Đông Nam, khu vực thực hiện dự án; điều chỉnh quy hoạch chi tiết tỷ lệ 1/500 dự án; quy hoạch sử dụng đất; báo cáo đánh giá tác động môi trường; điều chỉnh chủ trương đầu tư dự án; báo cáo định lượng rủi ro của dự án; chấp thuận bổ sung bến chuyên dùng LNG, luồng chuyên dùng cho tàu đến phục vụ Nhà máy điện LNG Hải Lăng giai đoạn 1 vào Quy hoạch chi tiết nhóm cảng biển Trung Trung Bộ (Nhóm số 3) và các thỏa thuận liên quan.
Các nội dung công việc đang thực hiện gồm: Phê duyệt báo cáo nghiên cứu khả thi (FS); thực hiện các thỏa thuận chuyên ngành còn lại; xin cấp phép khai thác và sử dụng nước biển của dự án; lựa chọn các đơn vị tư vấn hỗ trợ chủ đầu tư (tư vấn pháp lý, tư vấn lập thiết kế sau thiết kế cơ sở và hồ sơ mời thầu EPC, tư vấn kỹ thuật…); điều chỉnh kế hoạch sử dụng đất năm 2023 - 2025 của huyện Hải Lăng để có cơ sở triển khai các công việc liên quan đến công tác đền bù, giải phóng mặt bằng (GPMB).
Tại buổi làm việc mới đây với lãnh đạo UBND tỉnh Quảng Trị, nhà đầu tư đã trao đổi nguyên nhân liên quan đến việc chậm trễ tiến độ triển khai dự án; đồng thời cho biết đang khẩn trương tiến hành báo cáo nội bộ để thống nhất phê duyệt báo cáo nghiên cứu khả thi, và thành lập văn phòng dự án tại Quảng Trị trong tháng 5/2025…
Quyền Chủ tịch UBND tỉnh Quảng Trị, ông Hà Sỹ Đồng cho biết, đến thời điểm này, dự án vẫn chưa đạt tiến độ so với kế hoạch đề ra theo cam kết giữa nhà đầu tư và tỉnh Quảng Trị.
Ông Đồng đề nghị liên danh nhà đầu tư sớm có văn phòng đại diện cũng như cán bộ chuyên môn tại Quảng Trị vào đầu tháng 5/2025.
Sớm hoàn thành và bàn giao hồ sơ đo đạc, cũng như quy chủ đất đai, thu hồi phần diện tích đất thực hiện dự án, điều chỉnh đồ án quy hoạch chi tiết và điều chỉnh chủ trương đầu tư để trình UBND huyện Hải Lăng ban hành thông báo thu hồi, giải phóng mặt bằng theo đúng quy định.
Đồng thời, khẩn trương phê duyệt báo cáo nghiên cứu khả thi trước ngày 10/5/2025 để làm cơ sở thành lập tổ chức kinh tế quản lý dự án tại Quảng Trị.
Lãnh đạo Quảng Trị giao Sở Công Thương tham mưu UBND tỉnh có văn bản kiến nghị Bộ Công Thương chỉ đạo các đơn vị liên quan xem xét, rà soát để có hướng tháo gỡ một số vướng mắc liên quan đến hợp đồng mua bán điện, giá điện, thời gian huy động công suất...
Ban Quản lý Khu kinh tế tỉnh phối hợp với Sở Xây dựng hỗ trợ liên danh nhà đầu tư làm việc với Công ty CP Liên doanh Cảng quốc tế Mỹ Thủy để thống nhất các nội dung liên quan đến việc đầu tư, khai thác tuyến luồng hàng hải và vùng quay trở tàu để làm cơ sở báo cáo UBND tỉnh.
(VNF) - Từ một doanh nghiệp thuần xây dựng hạ tầng kỹ thuật tại Ninh Bình, Công ty cổ phần Tập đoàn Đầu tư xây dựng Cường Thịnh Thi đang từng bước cho thấy tham vọng mở rộng sang lĩnh vực năng lượng tái tạo. Những động thái mới nhất tại Thanh Hóa hé lộ chiến lược dài hạn của doanh nghiệp này, được hậu thuẫn bởi nền tảng tài chính hàng nghìn tỷ đồng được tích lũy trong suốt nhiều năm.
(VNF) - Nằm tại vị trí chiến lược của tỉnh Hà Tĩnh, Khu kinh tế (KKT) Vũng Áng vốn được kỳ vọng là động lực tăng trưởng công nghiệp và logistics của cả vùng. Thế nhưng, hàng loạt khu đất "vàng" tại đây lại bị lãng phí bởi những dự án "ôm đất" rồi bỏ hoang kéo dài cả thập kỷ.
(VNF) - Tập đoàn AMC Robotics, doanh nghiệp chuyên về robot thông minh ứng dụng AI, vừa thông báo ký kết thỏa thuận thuê một cơ sở sản xuất rộng 6.150m2 tại Bắc Ninh, khu vực được xác định là trung tâm sản xuất và vận hành dài hạn tại Đông Nam Á.
(VNF) -UBND tỉnh Hà Tĩnh vừa phê duyệt Báo cáo nghiên cứu khả thi đầu tư xây dựng hạng mục lấn biển thuộc Dự án Bến cảng quốc tế Sơn Dương tại phường Vũng Áng với tổng mức đầu tư hơn 1.111 tỷ đồng
(VNF) - Quy hoạch chung đô thị Hoài Nhơn gồm 7 phường của Gia Lai được định hướng trở thành đô thị ven biển loại II, trung tâm kinh tế biển và cực tăng trưởng phía Đông Bắc tỉnh.
(VNF) - Từ dòng vốn đầu tư, hành vi tiêu dùng đến hoạt động xuất khẩu, ESG đang tạo ra những áp lực thay đổi chưa từng có đối với doanh nghiệp Việt Nam.
(VNF) - Bộ Công Thương vừa yêu cầu UBND các tỉnh, thành phố trên cả nước khẩn trương rà soát toàn bộ các dự án điện và cập nhật số liệu liên quan nhằm phục vụ việc điều chỉnh Quy hoạch điện VIII theo chỉ đạo của Chính phủ. Hạn chót gửi báo cáo được ấn định vào 17h ngày 30/6.
(VNF) - Hạn ngạch phát thải khí nhà kính của ba ngành nhiệt điện, sắt thép, xi măng giai đoạn 2025-2026 là 511 triệu tấn CO2e - dự kiến được giao dịch ngày đầu tiên vào 29/6.
(VNF) - Sau hơn 5 năm được giao nghiên cứu và triển khai, Tập đoàn Gazprom (Nga) đã chính thức từ bỏ dự án Nhà máy điện khí Quảng Trị trị giá 297 triệu USD. Trước nguy cơ dự án trọng điểm bị đình trệ, tỉnh Quảng Trị đang khẩn trương hoàn tất các thủ tục pháp lý để tái cấu trúc dự án và tìm kiếm nhà đầu tư thay thế.
(VNF) - UBND tỉnh Gia Lai vừa ban hành các quyết định chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư đối với 10 dự án năng lượng tái tạo và thủy điện, với tổng vốn đầu tư hơn 14.018 tỷ đồng.
(VNF) - Sức hấp dẫn của TP. HCM đối với các tập đoàn quốc tế không chỉ đến từ quy mô thị trường, hay vị thế trung tâm kinh tế lớn nhất cả nước, mà còn được củng cố bởi hệ thống hạ tầng ngày càng hoàn thiện, chất lượng nguồn nhân lực và môi trường đầu tư liên tục cải thiện.
(VNF) - Bộ Xây dựng vừa thống nhất chủ trương đầu tư nút giao kết nối đường trục của dự án Khu đô thị thể thao quốc tế Hà Nội (Vinhomes Olympic) với tuyến cao tốc Pháp Vân - Cầu Giẽ, tạo thêm động lực phát triển hạ tầng khu vực phía Nam Thủ đô và nâng cao khả năng kết nối giao thông chiến lược.
(VNF) - Công ty cổ phần Tập đoàn VAS Nghi Sơn đang tham vọng sang lĩnh vực năng lượng tái tạo, mở đầu bằng dự án điện mặt trời nổi tại chính "thủ phủ" Nghi Sơn.
(VNF) - Hà Tĩnh vừa điều chỉnh Quy hoạch tỉnh thời kỳ 2021-2030, tầm nhìn đến năm 2050 với nhiều nội dung đáng chú ý. Trong đó, nổi bật nhất là mở rộng quy mô Khu kinh tế (KKT) Vũng Áng từ hơn 22.700ha lên gần 73.000ha, tương đương gấp hơn 3 lần hiện nay. Cùng với đó, lần đầu tiên xuất hiện định hướng nghiên cứu quy hoạch hai cảng hàng không tiềm năng tại Thiên Cầm và Yên Hòa.
(VNF) - Theo Ban quản lý Đường sắt đô thị TP. HCM (MAUR), các dự án metro đang ưu tiên triển khai trong giai đoạn 2026- 2030 gồm tuyến đường sắt đô thị số 1, tuyến đường sắt đô thị số 2, tuyến số 3 kết nối Vũng Tàu - Bà Rịa - Phú Mỹ và tuyến đường sắt đô thị số 6, Vành đai trong.
(VNF) - Một số công ty chứng khoán đã chính thức hoàn tất thủ tục tham gia hai hệ thống nền tảng của thị trường carbon trong nước, đánh dấu bước khởi động của một cấu phần tài chính mới gắn với lộ trình chuyển đổi xanh và cam kết phát thải ròng bằng "0" của Việt Nam.
(VNF) - Dự án đường vượt biển Cần Giờ - Vũng Tàu có tổng vốn hơn 93.000 tỷ đồng vừa được UBND TP.HCM trình HĐND thành phố xem xét chủ trương đầu tư. Công trình được kỳ vọng rút ngắn thời gian di chuyển giữa hai điểm từ khoảng 2 giờ xuống còn 10 phút.
(VNF) - Việc Thanh tra tỉnh Quảng Trị vừa ban hành kết luận về công tác lựa chọn nhà đầu tư tại 14 dự án điện gió. Bên cạnh việc chỉ rõ hàng loạt vi phạm, thanh tra cũng đề xuất những giải pháp tháo gỡ nhằm bảo đảm quyền lợi của nhà đầu tư và tránh nguy cơ đình trệ các dự án năng lượng quy mô lớn.
(VNF) - Đồ án Quy hoạch chung TP. Đà Nẵng đến năm 2050, tầm nhìn đến năm 2075 đề xuất cấu trúc phát triển theo mô hình “3 vùng - 3 cực - 2 trục - 4 hành lang”, với tổng nhu cầu đầu tư dài hạn khoảng 350 tỷ USD.
(VNF) - EU đang thu hẹp khả năng miễn trừ CBAM và mở rộng hàng rào carbon sang nhiều lĩnh vực mới, tạo áp lực ngày càng lớn lên các doanh nghiệp xuất khẩu trong cuộc đua giảm phát thải.
(VNF) - Sau thời gian dài thi công dự án dẫn nước Sông Hồng vào Sông Tô Lịch, kết hợp chống ngập nhiều đoạn trên đường Võ Chí Công (Hà Nội) đã được hoàn trả mặt bằng, dần thông thoáng và khoác lên diện mạo mới.
(VNF) - Đà Nẵng vừa công bố các ngành, lĩnh vực được Nhà nước giao đất, cho thuê đất không thông qua đấu giá quyền sử dụng đất, không đấu thầu dự án có sử dụng đất trong Khu thương mại tự do, tập trung vào các lĩnh vực công nghệ cao, bán dẫn, logistics, y tế, giáo dục và hạ tầng quy mô lớn.
(VNF) - Sau nhiều năm bế tắc và phải hủy thông báo mời thầu do không có nhà đầu tư nộp hồ sơ, siêu dự án Nhà máy nhiệt điện LNG Nghi Sơn vừa có chuyển biến quan trọng với sự xuất hiện của Tập đoàn Trung Nam.
(VNF) - Từ một doanh nghiệp thuần xây dựng hạ tầng kỹ thuật tại Ninh Bình, Công ty cổ phần Tập đoàn Đầu tư xây dựng Cường Thịnh Thi đang từng bước cho thấy tham vọng mở rộng sang lĩnh vực năng lượng tái tạo. Những động thái mới nhất tại Thanh Hóa hé lộ chiến lược dài hạn của doanh nghiệp này, được hậu thuẫn bởi nền tảng tài chính hàng nghìn tỷ đồng được tích lũy trong suốt nhiều năm.
(VNF) -Sau nhiều năm đình trệ vì vướng mắc giải phóng mặt bằng, dự án nút giao Phạm Tu - đường 70 tại Hà Nội đang được tái khởi động với không khí thi công khẩn trương.
