Cần 22 tỷ USD cho điện hạt nhân, nhà máy ở Ninh Thuận khó vận hành trước 2035
(VNF) - Tại dự thảo điều chỉnh Quy hoạch điện VIII, Bộ Công Thương đánh giá dự án điện hạt nhân Ninh Thuận có thể sẽ được vận hành vào năm 2035. Đồng thời, Bộ này mong muốn nâng công suất điện hạt nhân lên trên 4.000MW
Bộ Công Thương đang xin ý kiến dự thảo điều chỉnh Quy hoạch điện VIII (PDP8). Theo đó, suất đầu tư của nhà máy điện hạt nhân khoảng 5.500 USD/kW.

Nâng công suất điện hạt nhân lên trên 4.000MW
Tại Dự thảo, Bộ Công Thương cho biết, theo kế hoạch được phê duyệt từ năm 2009, dự án điện hạt nhân Ninh Thuận gồm hai nhà máy Ninh Thuận 1 và Ninh Thuận 2 với tổng công suất 4.000MW.
Dựa trên suất đầu tư ước tính, tổng vốn đầu tư có thể lên tới 22 tỷ USD, cao hơn nhiều so với dự tính ban đầu, vốn dao động trong khoảng 10,8-12,2 tỷ USD. Dự án được triển khai trên diện tích 1.642ha.
Bộ Công Thương đang xem xét phương án nâng công suất điện hạt nhân lên trên 4.000MW. Theo dự thảo điều chỉnh Quy hoạch điện VIII (PDP8), quy mô điện hạt nhân đến năm 2050 có thể dao động từ 4.800MW đến 9.800MW, thậm chí có thể tăng thêm trong trường hợp giá nhiên liệu tăng cao hoặc chi phí đầu tư vào năng lượng tái tạo trở nên đắt đỏ.
Bộ Công Thương cho rằng nếu suất đầu tư điện hạt nhân giảm xuống, loại hình năng lượng này sẽ có tính cạnh tranh cao hơn so với điện hóa thạch và năng lượng tái tạo như điện gió, đặc biệt là điện gió ngoài khơi.
Khi đó, điện hạt nhân có thể được đưa vào vận hành sớm hơn và với quy mô lớn hơn so với kế hoạch hiện tại.
Khó vận hành trước năm 2035

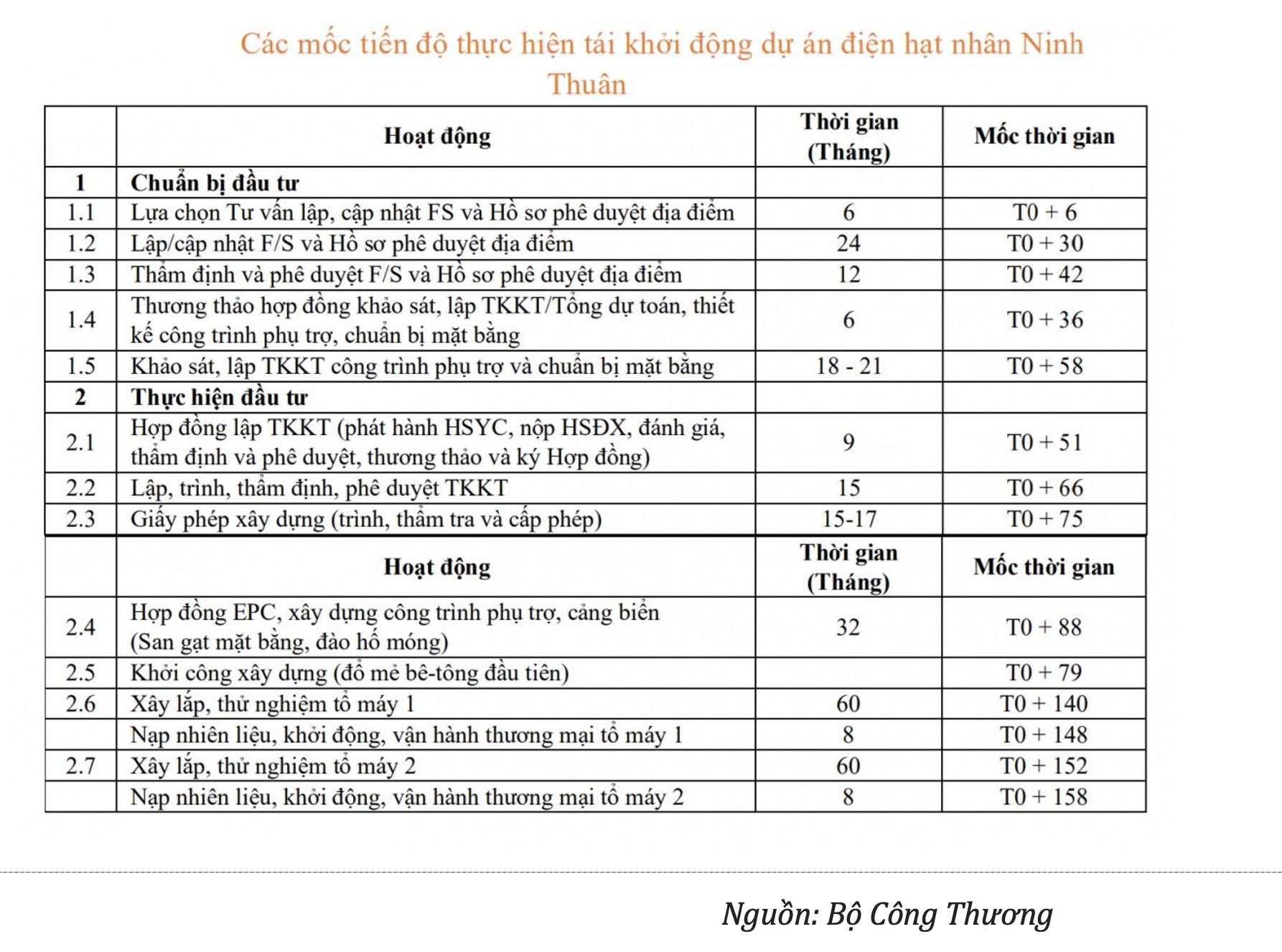

Việc tái khởi động dự án điện hạt nhân Ninh Thuận sẽ cần nhiều bước và mất khoảng 148 tháng (hơn 12 năm) để hoàn tất việc nạp nhiên liệu, khởi động và vận hành tổ máy đầu tiên. Để vận hành tổ máy thứ hai, cần thêm 10 tháng nữa, tức tổng thời gian khoảng 158 tháng.

Nếu công tác lập báo cáo nghiên cứu khả thi (FS) bắt đầu từ tháng 1/2025, tổ máy 1 có thể vận hành vào giữa năm 2037 và tổ máy 2 vào giữa năm 2038.
Ngày 3/1/2025, Thủ tướng Chính phủ Phạm Minh Chính đã ký Chỉ thị số 1/CT-TTg về đảm bảo cung ứng điện cho giai đoạn cao điểm năm 2025 và 2026-2030. Trong đó, Thủ tướng yêu cầu Bộ Công Thương tập trung triển khai, hoàn thành dự án điện hạt nhân Ninh Thuận trong vòng 5 năm, đồng thời tính toán các phương án rút ngắn tiến độ xây dựng.
Tuy nhiên, việc đẩy nhanh tiến độ phụ thuộc vào nhiều yếu tố, đặc biệt là lựa chọn đối tác đầu tư và tư vấn thiết kế. Trước đây, đơn vị tư vấn thiết kế của dự án Ninh Thuận 1 (E4 - EPT - Kiev EnergoProject) đã không còn tồn tại, vì vậy cần thời gian để tìm kiếm đơn vị thay thế.
Trên thế giới, Nga đã triển khai nhiều dự án điện hạt nhân tại Đông Âu và gần đây là tại Belarus, Thổ Nhĩ Kỳ, Bangladesh và Ai Cập.
Thông thường, quá trình xây dựng nhà máy điện hạt nhân từ khi đổ mẻ bê tông đầu tiên đến khi vận hành kéo dài ít nhất 5 năm. Bên cạnh đó, công tác chuẩn bị dự án, bao gồm lập và phê duyệt FS, xin cấp phép xây dựng, thương thảo hợp đồng, cũng mất khoảng 5 năm.
Với các yếu tố trên, Bộ Công Thương đánh giá kịch bản khả quan nhất là dự án điện hạt nhân Ninh Thuận có thể vận hành vào năm 2035.
Tiềm lực 2 tập đoàn năng lượng làm chủ đầu tư Nhà máy điện hạt nhân Ninh Thuận
Chính thức khởi công dự án trục không gian Quốc lộ 1A gần 162.000 tỷ
(VNF) - TP Hà Nội và Tập đoàn Vingroup chính thức khởi công dự án Trục không gian quốc lộ 1A từ hầm Kim Liên đến Cầu Giẽ với chiều dài hơn 36km, mặt cắt rộng 90m và quy mô 10 làn xe. ổng vốn đầu tư gần 162.000 tỷ đồng, dự kiến hoàn thành vào năm 2027.
Mỹ dùng xăng E15 và bài học cho Việt Nam khởi động lộ trình xăng E10
(VNF) - Từ việc Mỹ mở rộng sử dụng xăng E15 đến kế hoạch triển khai E10 tại Việt Nam, nhiên liệu sinh học đang trở thành xu hướng trong chiến lược an ninh năng lượng và giảm phát thải. Không chỉ giúp đa dạng nguồn cung, xăng sinh học còn mở ra đầu ra ổn định cho ngành nông nghiệp và công nghiệp ethanol trong nước.
Đề xuất quy hoạch Đà Nẵng theo mô hình ‘thành phố 20 phút’
(VNF) - Mô hình này đề xuất xây dựng các tiện ích để người dân Đà Nẵng có thể tiếp cận trường học, y tế, thương mại, công viên và giao thông công cộng trong bán kính khoảng 20 phút.
ESG thay thế ‘chi phí rẻ’ trong cuộc đua hút vốn FDI của Việt Nam
(VNF) - Trong bối cảnh dòng vốn toàn cầu ngày càng khắt khe, lợi thế lao động giá rẻ không còn đủ giúp Việt Nam hút vốn ngoại. Thay vào đó, ESG đang trở thành “tấm vé vào cửa”, buộc doanh nghiệp và nền kinh tế phải cạnh tranh bằng minh bạch, quản trị và phát triển bền vững.
TP. HCM đề xuất 58 công trình cấp bách phải làm ngay
(VNF) - Sở Xây dựng TP. HCM đề xuất 58 công trình cấp bách phải làm ngay để hoàn thành trong giai đoạn 2026 - 2030.
Kỳ vọng tăng trưởng vượt bậc từ trung tâm kinh tế hàng không thế hệ mới
(VNF) - Việt Nam được đánh giá sẽ là một điểm sáng tăng trưởng của ngành hàng không khu vực với nhiều tiềm năng phát triển “kinh tế hàng không thế hệ mới”- mô hình tại các quốc gia phát triển hàng không có thể đóng góp tới khoảng 5% GDP của một quốc gia. Trong dòng chảy đó, Cảng Hàng không Quốc tế Gia Bình được thiết kế nhằm hướng đến định hình tương lai mới của kinh tế hàng không Việt Nam.
Nam Đà Nẵng: Cực tăng trưởng mới với logistics, tài chính và đô thị sáng tạo
(VNF) - Đà Nẵng đang định hình khu vực phía Nam trở thành cực tăng trưởng mới gắn với logistics, tài chính quốc tế, đô thị sáng tạo và hạ tầng chiến lược, mở rộng không gian phát triển và thu hút dòng vốn đầu tư mới cho thành phố.
Hà Nội phê duyệt quy hoạch 100 năm, lấy sông Hồng làm trục phát triển
(VNF) - Hà Nội vừa phê duyệt Quy hoạch tổng thể Thủ đô với tầm nhìn 100 năm, định hướng phát triển đô thị theo mô hình “đa tầng, đa lớp, đa cực, đa trung tâm”, trong đó lấy sông Hồng làm trục cảnh quan sinh thái - văn hóa chủ đạo.
Đầu tư hơn 25.000 tỷ đồng làm cao tốc Nha Trang - Đà Lạt
(VNF) - Tuyến cao tốc Nha Trang - Đà Lạt có chiều dài khoảng 80,8km, đi qua địa bàn hai tỉnh Khánh Hòa và Lâm Đồng, với tổng mức đầu tư hơn 25.000 tỷ đồng.
Khởi công tuyến đường hơn 9.000 tỷ đồng nối quốc lộ 5 và quốc lộ 10
(VNF) - Hải Phòng khởi công hai dự án giao thông trọng điểm trị giá gần 9.000 tỷ đồng, kết nối quốc lộ 5 với quốc lộ 10 nhằm tăng liên kết vùng và giảm tải hạ tầng hiện hữu.
Taseco Land khởi công KCN gần 4.000 tỷ tại Hải Phòng
(VNF) - Taseco Land tiếp tục chinh phục thị trường bất động sản công nghiệp tại khu vực miền bắc với KCN quy mô hơn 250ha.
Hải Phòng khởi công 10 dự án với tổng mức đầu tư hơn 18.000 tỷ đồng
(VNF) - Hải Phòng đồng loạt tổ chức khởi công, khánh thành nhiều công trình, dự án trên địa bàn thành phố trong sáng 14/5.
Đốc thúc triển khai các dự án điện theo quy hoạch điện VIII điều chỉnh
(VNF) - Từ đầu năm 2026 đến nay, Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long đã dẫn đầu nhiều đoàn công tác đến làm việc với các địa phương và chủ trì các cuộc họp về thực hiện Quy hoạch điện VIII điều chỉnh, nhằm kịp thời tháo gỡ khó khăn, vướng mắc và đẩy nhanh tiến độ thực hiện các dự án nguồn, lưới điện trong Quy hoạch.
Sau bất động sản và năng lượng, T&T Group đang tăng tốc trên đường đua logistics
(VNF) - Sau bất động sản, năng lượng, T&T Group đang tăng tốc trong lĩnh vực logistics thông qua hàng loạt dự án cảng biển, siêu cảng cạn, cao tốc, sân bay và vận tải hàng hóa hàng không. Đằng sau các mảnh ghép này là tham vọng tham gia sâu hơn vào bài toán tổ chức chuỗi cung ứng và hạ tầng logistics của Việt Nam.
Tây Ninh: Cấp bách làm đường 110km nối trung tâm 2 tỉnh trước khi sáp nhập
(VNF) - Tây Ninh, ngày 12/5, HĐND tỉnh đã thông qua nghị quyết phê duyệt chủ trương đầu tư dự án trục kết nối 2 trung tâm tỉnh Tây Ninh và Long An (cũ).
TP.HCM: Cắt giảm 60 ngày làm thủ tục, tăng giải ngân vốn đầu tư công
(VNF) - TP.HCM giảm thủ tục thu hồi đất ở từ 180 ngày xuống còn 120 ngày, tháo gỡ các điểm nghẽn trong GPMB nhằm tăng tốc giải ngân vốn đầu tư công.
EU bất ngờ ‘hạ chuẩn’ ESG để cứu doanh nghiệp
(VNF) - EU vừa nới lỏng hàng loạt quy định ESG nhằm giảm gánh nặng tuân thủ và hỗ trợ doanh nghiệp trước áp lực cạnh tranh ngày càng lớn từ Mỹ và Trung Quốc.
Quảng Ninh: Cảng cá Cái Rồng chính thức mở cửa
(VNF) - UBND tỉnh Quảng Ninh vừa công bố mở cảng cá Cái Rồng tại Vân Đồn với công suất bốc dỡ hơn 15.000 tấn thủy sản/năm.
Loạt 'ông lớn' muốn rót vốn đầu tư, Cảng biển Đông Hồi cạnh tranh cùng Nghi Sơn, Vũng Áng
(VNF) - Các DN thép, xi măng, logistics đến các nhà đầu tư năng lượng, hàng loạt “ông lớn” đang chạy đua tìm chỗ đứng tại Khu bến Đông Hồi – khu cảng biển được kỳ vọng trở thành trung tâm logistics và cửa ngõ xuất nhập khẩu mới của Nghệ An trong giai đoạn tới.
Phú Điền - SFC Water đề xuất dự án thu gom, xử lý nước thải hơn 4.000 tỷ đồng
(VNF) - Liên danh CTCP Đầu tư xây dựng và Thương mại Phú Điền và CTCP Đầu tư phát triển môi trường SFC đề xuất đầu tư làm dự án hệ thống thu gom, xử lý nước thải lưu vực S3 và Nhà máy xử lý nước thải Phú Đô theo hình thức PPP, với tổng mức đầu tư sơ bộ khoảng 4.037,8 tỷ đồng.
Tập đoàn công nghệ Đài Loan rót thêm 80 triệu USD vào Việt nam
(VNF) - Tập đoàn Công nghệ Accton Technology Corporation, nhà cung cấp các giải pháp mạng và truyền thông cho những doanh nghiệp hàng đầu trong lĩnh vực mạng, máy tính và viễn thông, sẽ đầu tư thêm 80 triệu USD vào công ty con do tập đoàn sở hữu toàn bộ là Vietnam Accton Technology Company Limited.
Hà Nội thông qua chủ trương làm Đại lộ cảnh quan sông Hồng
(VNF) - Trục đại lộ cảnh quan sông Hồng triển khai tại địa bàn 16 xã, phường của Hà Nội, với tổng mức đầu tư khoảng 736.963 tỷ đồng.
Hà Nội tăng vốn dự án Vành đai 3,5, thêm hơn 4.400 tỷ cho giải phóng mặt bằng
(VNF) - Tổng mức đầu tư sơ bộ của dự án đường Vành đai 3,5 đoạn từ Phúc La - Văn Phú đến cao tốc Pháp Vân - Cầu Giẽ được điều chỉnh từ hơn 8.556 tỷ đồng lên hơn 13.016 tỷ đồng.
Gia Lai gọi đầu tư dự án điện mặt trời gần 790 tỷ đồng
(VNF) - Dự án Nhà máy điện mặt trời Hoài Đức có diện tích khoảng 46ha tại phường Bồng Sơn, tổng vốn đầu tư gần 790 tỷ đồng, sẽ được Gia Lai đấu thầu lựa chọn nhà đầu tư.
ESG không còn là khẩu hiệu, mà là ‘vé vào cửa’ để hút vốn
(VNF) - Khi nhà đầu tư ngày càng siết tiêu chuẩn về quản trị và minh bạch dữ liệu, ESG đang trở thành “tấm vé” để doanh nghiệp hút vốn giá rẻ.
Chính thức khởi công dự án trục không gian Quốc lộ 1A gần 162.000 tỷ
(VNF) - TP Hà Nội và Tập đoàn Vingroup chính thức khởi công dự án Trục không gian quốc lộ 1A từ hầm Kim Liên đến Cầu Giẽ với chiều dài hơn 36km, mặt cắt rộng 90m và quy mô 10 làn xe. ổng vốn đầu tư gần 162.000 tỷ đồng, dự kiến hoàn thành vào năm 2027.
Toàn cảnh khu đô thị 1,4 tỷ USD lớn nhất Vũng Tàu sau một năm xây dựng
(VNF) - Sau sáp nhập, TP. Vũng Tàu (cũ) ghi nhận dòng vốn lớn đổ vào hạ tầng và đô thị biển. Tâm điểm là Blanca City do Sun Group phát triển tại phường Phước Thắng (TP.HCM), rộng gần 96ha, tổng vốn khoảng 37.000 tỷ đồng, là một trong những dự án có quy mô lớn nhất đang triển khai tại khu vực.
